Khi tiến hành khảo sát và thuê đất công nghiệp tại một địa phương mới, rào cản lớn nhất của các doanh nghiệp nội tỉnh cũng như khối đầu tư nước ngoài (FDI) chính là độ trễ của các thủ tục hành chính. Việc thực hiện thủ tục cấp IRC Phú Thọ (Giấy chứng nhận đăng ký đầu tư), xin cấp Giấy chứng nhận đăng ký doanh nghiệp (ERC), thẩm duyệt phòng cháy chữa cháy (PCCC) hay lập báo cáo đánh giá tác động môi trường (ĐTM) thường tốn rất nhiều thời gian nếu doanh nghiệp không nắm rõ quy trình phối hợp đặc thù tại địa phương.
Nhằm tháo gỡ rào cản tài chính và thời gian, bài viết này sẽ phân tích chi tiết lộ trình pháp lý chuẩn hóa từ A-Z giúp doanh nghiệp sớm đưa nhà máy vào vận hành ổn định tại Thị xã Phú Thọ.

1. Bản chất pháp lý của thủ tục cấp IRC Phú Thọ đối với dự án sản xuất
Trước khi nộp hồ sơ lên các cơ quan ban ngành, nhà đầu tư cần hiểu rõ vai trò và điều kiện quyết định để một dự án sản xuất kinh doanh được phê duyệt thuận lợi.
Giấy chứng nhận đăng ký đầu tư (IRC) là gì?
IRC (Investment Registration Certificate) là văn bản bằng bản giấy hoặc bản điện tử ghi nhận thông tin đăng ký của nhà đầu tư về dự án. Đối với các dự án xây dựng nhà xưởng linh kiện điện tử, cơ khí phụ trợ hay may mặc tại các khu – cụm công nghiệp, việc hoàn tất thủ tục cấp IRC Phú Thọ là điều kiện cần đầu tiên để dự án được thừa nhận về mặt luật pháp. Đây là căn cứ pháp lý cốt lõi để thực hiện các bước tiếp theo như ký hợp đồng thuê đất chính thức và mở tài khoản vốn đầu tư tại ngân hàng.
Cơ quan thẩm quyền phê duyệt và thời gian lý thuyết
Hồ sơ xin thực hiện thủ tục cấp IRC Phú Thọ của các doanh nghiệp đặt nhà máy trong Cụm công nghiệp sẽ do Sở Kế hoạch và Đầu tư tỉnh Phú Thọ tiếp nhận, thẩm định và cấp phép.
Theo Luật Đầu tư hiện hành của Cổng thông tin quốc gia về đầu tư, thời gian xử lý lý thuyết là 15 ngày làm việc kể từ khi cơ quan quản lý nhận đủ hồ sơ hợp lệ. Tuy nhiên, trên thực tế, thời gian này có thể kéo dài từ 30 đến 45 ngày nếu hồ sơ giải trình dự án bị thiếu sót hoặc phần giải trình năng lực công nghệ, tác động môi trường chưa đạt yêu cầu.
2. Quy trình các bước thực hiện thủ tục cấp IRC Phú Thọ và pháp lý nhà xưởng

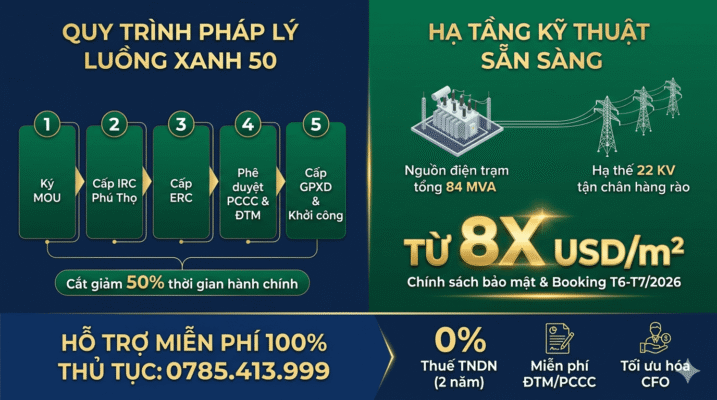

Để một nhà máy sản xuất công nghiệp chính thức đi vào hoạt động hợp pháp, nhà đầu tư thứ cấp phải trải qua lộ trình 5 bước cốt lõi, liên kết chặt chẽ với nhau:
Bước 1: Khảo sát vị trí đất sản xuất và ký Biên bản ghi nhớ (MOU)
Doanh nghiệp tiến hành khảo sát thực địa vị trí lô đất, đánh giá hạ tầng kỹ thuật (nguồn điện, nước, giao thông). Sau khi thống nhất các điều khoản về giá thuê đất KCN Phú Thọ và phương thức thanh toán, doanh nghiệp sẽ ký Biên bản ghi nhớ (MOU) hoặc Hợp đồng nguyên tắc với Chủ đầu tư hạ tầng để giữ đất, làm cơ sở chứng minh địa điểm triển khai dự án trong hồ sơ xin duyệt.
Bước 2: Chuẩn bị hồ sơ và thực hiện thủ tục cấp IRC Phú Thọ
Nhà đầu tư phối hợp với đơn vị tư vấn hoặc bộ phận pháp lý của chủ đầu tư hạ tầng để hoàn thiện bộ hồ sơ xin cấp Giấy chứng nhận đăng ký đầu tư. Các văn bản bắt buộc bao gồm:
Văn bản đề nghị thực hiện dự án đầu tư theo mẫu quy định của Bộ Kế hoạch và Đầu tư.
Tài liệu chứng minh năng lực tài chính của nhà đầu tư (Báo cáo tài chính 2 năm gần nhất hoặc cam kết bảo lãnh tín dụng từ ngân hàng).
Đề xuất dự án đầu tư (Gồm quy mô sản xuất, diện tích sử dụng đất, nhu cầu lao động và công nghệ áp dụng).
Bản sao Biên bản ghi nhớ (MOU) hoặc thỏa thuận nguyên tắc thuê đất đã ký với chủ đầu tư hạ tầng cụm công nghiệp.
Bước 3: Đăng ký thành lập doanh nghiệp dự án (Cấp ERC)
Sau khi nhận kết quả thành công từ thủ tục cấp IRC Phú Thọ, trong vòng 10-15 ngày, nhà đầu tư phải tiếp tục thực hiện thủ tục đăng ký thành lập doanh nghiệp mới (hoặc chi nhánh mới) tại Phòng Đăng ký kinh doanh – Sở Kế hoạch và Đầu tư tỉnh Phú Thọ để nhận Giấy chứng nhận đăng ký doanh nghiệp (ERC). ERC là cơ sở pháp lý bắt buộc để doanh nghiệp mở tài khoản ngân hàng, khắc con dấu và thực hiện nghĩa vụ thuế.
Bước 4: Thẩm duyệt thiết kế PCCC và lập Báo cáo đánh giá tác động môi trường (ĐTM)
Đây là hai thủ tục kỹ thuật ngặt nghèo nhất và dễ gây chậm trễ tiến độ nhất cho doanh nghiệp:
Hồ sơ PCCC: Phải được trình lên Cơ quan Cảnh sát PCCC và CNCH tỉnh Phú Thọ để thẩm duyệt bản vẽ thiết kế hệ thống báo cháy, chữa cháy tự động của nhà xưởng.
Hồ sơ ĐTM (hoặc Giấy phép môi trường): Phải lập báo cáo chi tiết về phương án thu gom, xử lý nước thải, rác thải công nghiệp trình Sở Tài nguyên và Môi trường tỉnh Phú Thọ thẩm định.
Bước 5: Xin cấp Giấy phép xây dựng (GPXD) và khởi công nhà máy
Sau khi có đầy đủ IRC, ERC, phê duyệt thiết kế PCCC, ĐTM và thực hiện bàn giao đất thực tế trên thực địa, doanh nghiệp nộp hồ sơ lên Ủy ban nhân dân cấp thị xã để xin cấp Giấy phép xây dựng. Khi nhận được GPXD, doanh nghiệp chính thức được phép khởi công xây dựng hệ thống nhà xưởng để lắp đặt máy móc.
3. Cơ chế “Luồng xanh 50” và dịch vụ hỗ trợ pháp lý trọn gói miễn phí tại CCN Phú Hộ
Để tối ưu hóa môi trường thu hút đầu tư, tỉnh Phú Thọ hiện đang áp dụng thí điểm cơ chế “Luồng xanh” hành chính, cắt giảm tới 50% thời gian giải quyết các thủ tục liên quan đến đất đai, đầu tư cho các dự án ngoài ngân sách. Đón đầu chính sách ưu đãi này, Chủ đầu tư Nam Hoàng Việt tại Cụm công nghiệp Phú Hộ (quy mô 75ha) đã thành lập ban pháp lý chuyên trách để hỗ trợ tối đa cho doanh nghiệp:
Hỗ trợ miễn phí 100% thủ tục xin cấp IRC và ERC
Đội ngũ chuyên viên luật của Nam Hoàng Việt sẽ hỗ trợ doanh nghiệp soạn thảo toàn bộ hồ sơ, lập đề xuất dự án kinh doanh, giải trình công nghệ và trực tiếp làm việc với Sở Kế hoạch và Đầu tư tỉnh Phú Thọ. Cam kết rút ngắn thời gian thực hiện thủ tục cấp IRC Phú Thọ và ERC xuống mức tối thiểu, giúp doanh nghiệp không phải đi lại nhiều lần.
Tư vấn rút ngắn tiến độ thẩm duyệt PCCC, ĐTM và xin GPXD
Chủ đầu tư hỗ trợ kết nối và cung cấp đầy đủ các thông số kỹ thuật cốt lõi của hạ tầng cụm công nghiệp (như tọa độ trích đo, đấu nối nguồn điện, công suất xử lý nước thải của nhà máy tập trung). Điều này giúp các đơn vị tư vấn của nhà đầu tư lập báo cáo ĐTM và thiết kế PCCC chuẩn xác ngay từ đầu, đảm bảo hồ sơ đạt tỷ lệ phê duyệt tuyệt đối từ cơ quan thẩm quyền.
4. Tiến độ hạ tầng sẵn sàng bọc lót cho lộ trình pháp lý dự án năm 2026 – 2027
Toàn bộ dịch vụ hỗ trợ pháp lý “Luồng xanh” của chủ đầu tư Nam Hoàng Việt được thiết kế khớp hoàn toàn với lộ trình thi công hạ tầng thực tế tại thực địa của Cụm công nghiệp Phú Hộ, đảm bảo tính khả thi cao nhất cho dòng vốn của doanh nghiệp:
Nguồn điện sản xuất công suất lớn từ trạm biến áp 84 MVA
Để phục vụ cho các nhà máy công nghệ cao đòi hỏi tính liên tục 24/7, dự án được cung cấp nguồn điện sản xuất mạnh mẽ từ Trạm biến áp 110/22KV Phú Hà sở hữu tổng công suất lên tới 84 MVA. Nguồn năng lượng dồi dào này được chủ đầu tư hạ thế xuống cấp điện áp truyền tải 22 KV, chạy dọc lưới điện ngầm/nổi nội khu để đấu nối trực tiếp tới tận chân hàng rào từng lô đất sạch, đảm bảo không xảy ra sự cố sụt áp hay gián đoạn dây chuyền SMT của doanh nghiệp.
Lộ trình thi công cao điểm và bàn giao mặt bằng hoàn thiện
Tháng 6/2026: Hoàn thành xong 100% tuyến đường trục chính kết nối trực tiếp ra Quốc lộ 2 và mạng lưới hạ tầng thoát nước ngầm cốt lõi toàn khu. Giai đoạn này cung cấp đầy đủ hồ sơ tọa độ trích đo địa chính để doanh nghiệp nộp hồ sơ tiến hành thủ tục cấp IRC Phú Thọ.
Tháng 8/2026: Dự án bước vào giai đoạn thi công cao điểm, đồng loạt triển khai tổng lực công tác san nền, thảm nhựa giao thông nội bộ. Thời gian này doanh nghiệp chạy song song thủ tục thẩm duyệt PCCC và ĐTM.
Tháng 3/2027 – Tháng 5/2027: Bàn giao mặt bằng đất sạch hoàn thiện hạ tầng kỹ thuật đồng bộ, cũng là thời điểm doanh nghiệp hoàn tất nhận Giấy phép xây dựng để triển khai dựng xưởng sản xuất ngay lập tức, sớm ổn định sản xuất kinh doanh.
5. Chính sách ưu đãi tài chính dành riêng cho khách hàng Booking sớm
Đồng hành cùng lộ trình chuẩn hóa pháp lý, các nhà đầu tư tiến hành đặt chỗ vị trí (Booking) trong tháng 6 và tháng 7/2026 sẽ được áp dụng mức giá suất đầu tư ban sơ cực kỳ cạnh tranh tại giá thuê đất KCN Phú Thọ với mức chỉ từ 8x USD/m² cho các diện tích block linh hoạt từ 5.000m².
Đối với doanh nghiệp lựa chọn phương thức thanh toán sớm (giải ngân dứt điểm 95% giá trị hợp đồng), chủ đầu tư kích hoạt cơ chế giá sàn đặc quyền đầu 7x USD/m² (chiết khấu thẳng từ 2% – 3% vào hợp đồng) cùng chính sách hỗ trợ thời gian miễn tiền thuê đất sản xuất kinh doanh trong giai đoạn dựng xưởng. Đồng thời, doanh nghiệp được áp dụng trọn vẹn chính sách miễn 100% thuế TNDN trong 2 năm đầu và giảm 50% trong 4 năm tiếp theo (áp thuế suất ưu đãi 17%).
⚠️ LƯU Ý BẢO MẬT CHÍNH SÁCH: Toàn bộ bảng giá chi tiết, biên độ chiết khấu thanh toán sớm và cơ chế miễn tiền thuê đất cụ thể sẽ không public công khai trên internet nhằm bảo mật lợi thế thương mại riêng biệt cho từng doanh nghiệp.
📌 LIÊN HỆ PHÒNG PHÁP LÝ DỰ ÁN ĐỂ NHẬN TƯ VẤN HỒ SƠ MẪU ĐẦU TƯ TẠI PHÚ THỌ:
Chủ đầu tư: Công ty Cổ phần Đầu tư Nam Hoàng Việt
Vị trí dự án: Phường Phong Châu, Thị xã Phú Thọ, Tỉnh Phú Thọ (Cách nút giao IC9 Cao tốc chỉ 5 phút di chuyển).
Hotline hỗ trợ thủ tục luồng xanh 24/7: 0785.413.999
Website chính thức: cumcongnghiepphuho.vn
